截止2019年9月2日,各康居小区建设进展如下:
一、续建项目
(一)大新二期安置区
规划建筑住宅及幼儿园7栋。6栋住宅楼,1栋幼儿园(10#、11#、22#~25#住宅楼,26#幼儿园)
目前施工进度:

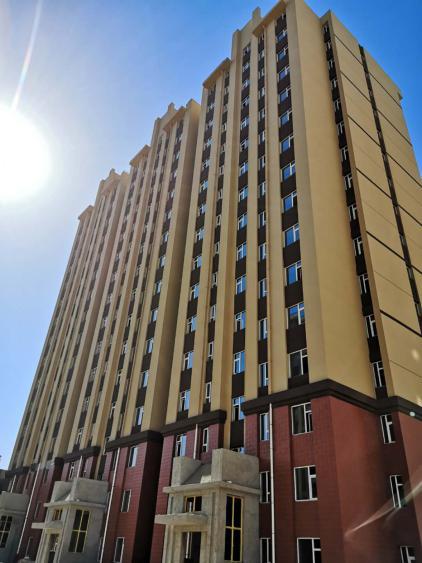

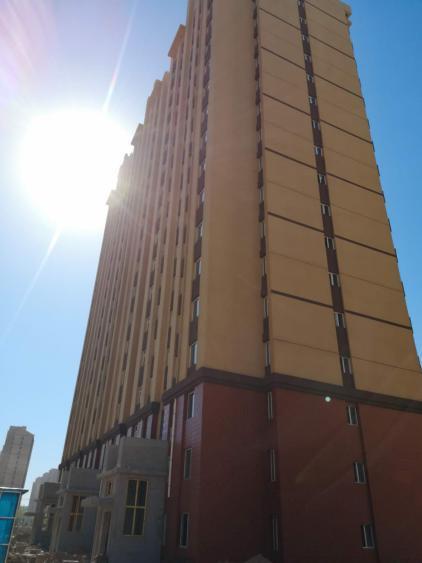

10#楼、11#楼、22#~25#楼、26#楼室内外装饰完成,室内穿线完成,正在竣工验收。
二期室外管网完成,道路铺装完成,室外绿化完成。
二期绿化种植 26#幼儿园
(二)大新三期安置区
规划建设住宅及综合楼9栋,单独地下车1座。3栋商住楼,5栋住宅楼,1栋综合楼,1栋地下车库(1#、2#、4#商住楼,3#、5#~8#住宅楼,B1#综合楼,D1#地下车库)
目前施工进度:

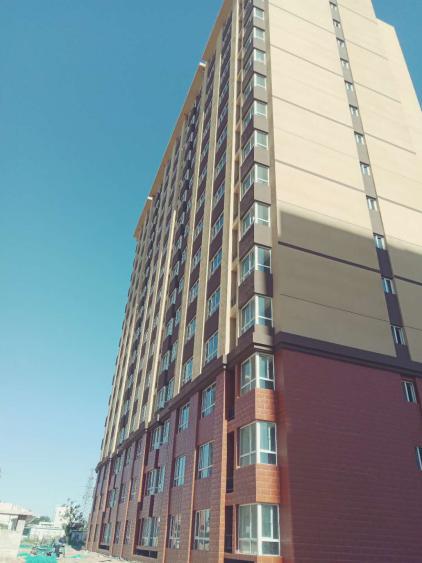

1#商住楼:室内保温、防水完成、外墙保温完成,室内栏杆扶手完成,真石漆完成,腻子一遍完成,地下室无机喷涂完成,地暖完成,干挂完成,室内瓷砖完成,室内二遍腻子完成30%,一层防盗窗完成,室内管道工程全部施工完毕。
2#商住楼:室内保温、防水完成、外墙保温完成,室内栏杆扶手完成,真石漆完成,腻子一遍完成,无机喷涂完成,地暖完成,干挂完成,室内瓷砖完成,室内二遍腻子完成30%,入户门完成30%,一层防盗窗完成,地下室钢质门安装完成,室内管道工程全部施工完毕。
3#住宅楼:室内保温、防水、室内给水、地暖完成、室内栏杆扶手完成、外墙保温完成,真石漆完成,室内一遍腻子完成,室内瓷砖完成,二遍腻子完成50%,一层防盗窗完成,室内管道工程全部施工完毕。
4#商住楼:室内保温、防水、室内给水、地暖完成、室内栏杆扶手完成外墙保温完成,真石漆完成95%,室内一遍腻子完成,室内瓷砖完成。外墙干挂完成,外墙瓷砖完成,室内窗护栏安装完成,二遍腻子完成80%,室内管道工程全部施工完毕,
5#住宅楼:室内保温、防水、室内给水、地暖完成、室内栏杆扶手完成、外墙保温完成,真石漆完成,室内二遍腻子完成80%,室内瓷砖完成,外墙瓷砖完成,地下室钢质门安装完成,室内管道工程全部施工完毕,
6#住宅楼:室内保温、防水、室内给水、地暖完成、室内栏杆扶手完成、外墙保温完成,真石漆完成95%,室内二遍腻子完成80%,室内瓷砖完成,外墙瓷砖完成,一层防盗窗完成,室内管道工程全部施工完毕,地下室钢质门安装完成,室内管道工程全部施工完毕。
7#住宅楼:室内保温、防水、室内给水、地暖完成、室内栏杆扶手完成、外墙保温完成,真石漆完成,室内二遍腻子完成95%,室内瓷砖完成,外墙瓷砖完成,室内窗护栏安装完成,一层防盗窗完成,室内管道工程全部施工完毕。
8#住宅楼:室内保温、防水、室内给水、地暖完成、室内栏杆扶手完成、外墙保温完成,真石漆完成,室内二遍腻子完成30%,室内瓷砖完成,外墙瓷砖完成,室内窗护栏安装完成,一层防盗窗完成,室内管道工程全部施工完毕。
B1#综合楼:室内栏杆扶手完成、外墙保温完成,真石漆完成90%,室内一遍腻子完成,外墙干挂完成90%,百叶安装完成,窗户安装完成,室内管道工程全部施工完毕,地暖完成,无机喷涂完成,室内瓷砖完成90%,
D1#地下车库:地下室地面完成,地下车库通风管道安装完成,砌体抹灰完成,无机喷涂完成完成,腻子一遍完成,地库停车位划线施工,二遍腻子完成90%
三期室外管网:A区室外道路完成40%、,室外给水、消防、排水、采暖工程全部施工完毕,室外绿化完成5%。
(三)新水桥二期安置区:
兴庆区新水桥二期棚户区改造项目施工(一标段):规划建设住宅商业及幼儿园10栋,其中住宅楼8栋、商业楼1栋、幼儿园1栋、1个地下车库。
目前施工进度:
主体结构:

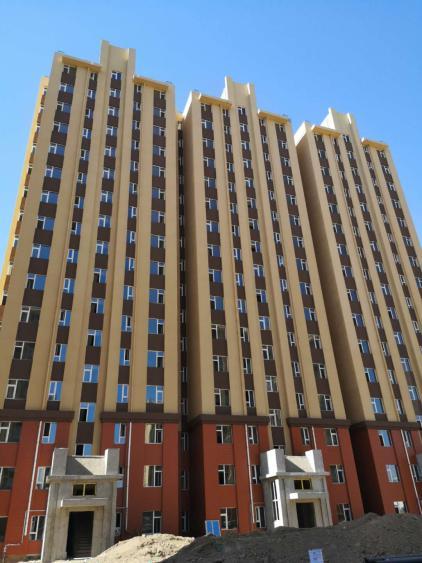

1、8栋住宅楼主体已封顶;
幼儿园主体结构;
主体结构完成;
A区地下车库主体结构完成
砌体、抹灰工程:
1、8栋砌体及内外墙抹灰完成;
2、幼儿园砌体完成;
3、A-4#商业楼一层砌体完成45%;
抹灰、保温、真石漆、楼地面、腻子、贴砖工程:

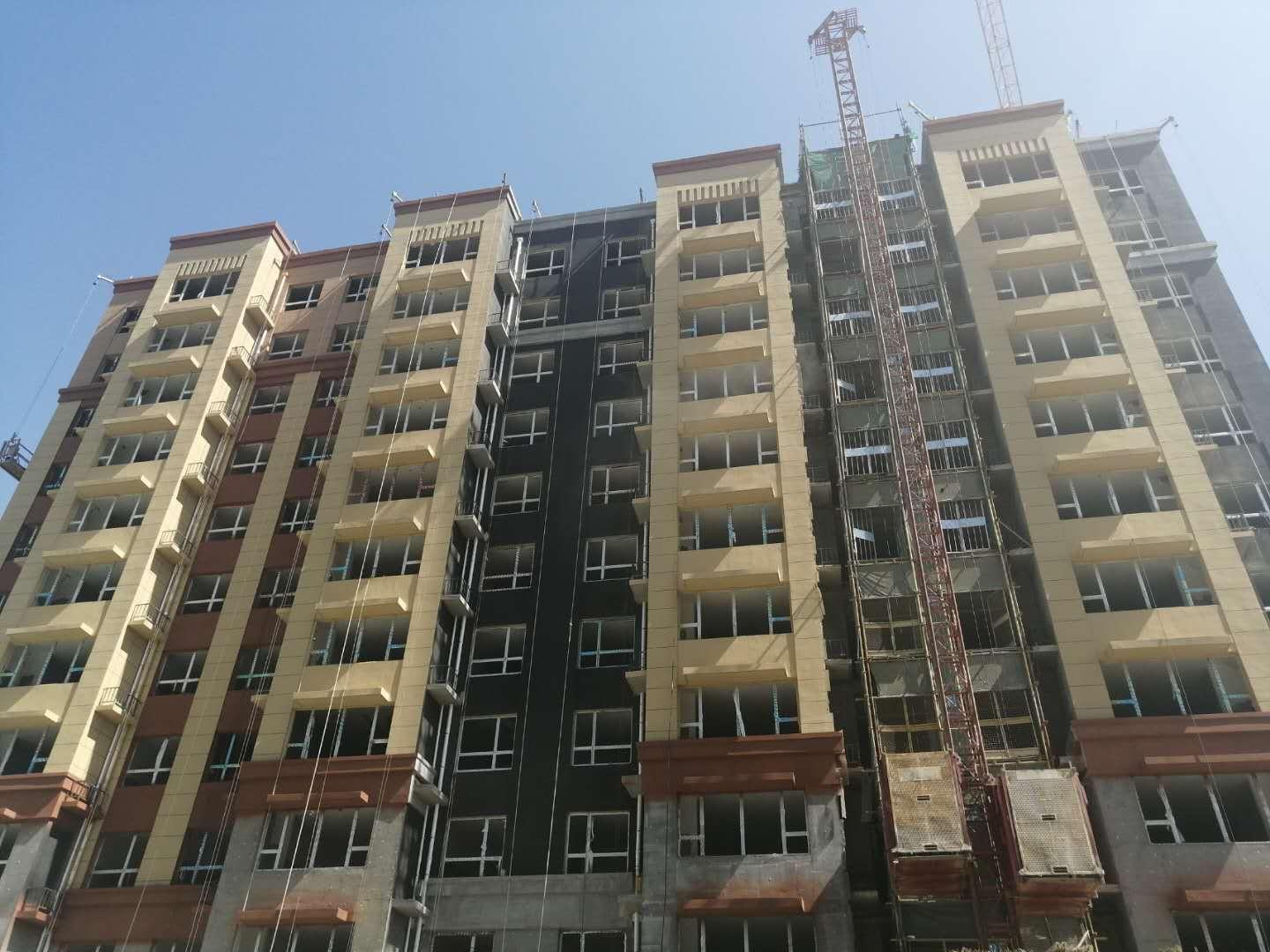

1、8栋楼外墙及楼梯间保温完成;
2、8栋楼室内腻子完成80%,其中3栋楼室内第二遍腻子完成;地下车库室内腻子完成;
3、7栋楼外墙真石漆完成;1栋楼外墙真石漆完成10%。
4、3栋楼采暖楼地面完成;
5、8栋内外墙抹灰完成;
6、8栋楼卫生间贴砖完成、6栋楼楼梯间贴砖完成;2栋楼楼梯间贴砖完成30%;4栋楼屋面贴砖完成;
7、8栋楼外墙贴砖完成;
水暖电安装工程:
1、8栋楼管道井给水、消防、暖主管安装完成;
2、8栋楼消防箱体及桥架安装完成;
3、8栋楼室内排水管安装完成、6栋楼室外雨水及空调冷凝水管安装完成;
4、A地下汽车库消防及喷淋管道安装;桥架完成30%;
1栋楼电线施工完成,1栋楼洁具安装完成;
门窗安装工程:
1、8栋楼窗框安装完成,其中3栋楼玻璃安装完成;
2、3栋楼入户门及管道井门、电井门全部安装完成;
通风/排烟、防水、栏杆、回填工程:
1、8栋楼厨卫间通风排烟道安装完成;
2、4栋住宅楼楼梯扶手安装完成、3栋楼空调栏杆安装完成;
3、8栋楼室内第一遍防水全部完成;5栋楼屋面防水完成;
4、A区地下车库排水沟、室内回填土完成;
5、3栋楼地下室回填完成,其中1栋楼地面混凝土施工完成;
电梯安装工程:
1、8栋楼室内电梯安装完成;
天然气工程:
楼板开洞完成80%
B区(二标段):
工程名称:银川市兴庆区新水桥二期棚户区改造项目施工二标段;施工单位:广东电白建设集团有限公司;共计22栋楼, 一、土建进度:1、B-3#楼:外墙保温施工完成,外墙真石漆施工完成;厨房、卫生间排水立管安装完成;室内腻子完成50%;楼梯间保温施工完成;楼梯栏杆、空调栏杆安装完成;
2、B-4#楼:外墙保温施工完成,外墙真石漆施工完成;厨房、卫生间排水立管安装完成;室内腻子完成50%;楼梯间保温施工完成;楼梯栏杆、空调栏杆安装完成;
3、B-5#楼:卫生间砖粘贴完成;外窗玻璃安装完成;室内进户门、管道井门安装完成;屋面防水施工完成;空调栏杆安装完成;
4、B-6#楼:外墙真石漆完成;外墙文化砖粘贴完成;室内腻子完成50%;厨房、卫生间排水立管安装完成;楼梯栏杆、空调栏杆安装完成;
7、B-7#楼:外墙真石漆完成;外墙文化砖粘贴完成;室内腻子完成50%;厨房、卫生间排水立管安装完成;楼梯栏杆、空调栏杆安装完成;
8、B-8#楼:外墙保温完成50%,真石漆完成50%;室内腻子完成50%;厨房、卫生间排水立管安装完成;楼梯栏杆、空调栏杆安装完成;
9、B-14#楼:外墙真石漆完成;外墙文化石粘贴完成;厨房、卫生间排水立管安装完成;楼梯间砖粘贴完成;楼梯间栏杆、空调栏杆安装完成;室内地面发泡、盘管及砼施工完成50%;
10、B-15#楼:卫生间瓷砖粘贴完成;外墙真石漆施工完成;室内进户门、管道井门安装完成;空调栏杆安装完成;
11、B-16#楼:卫生间瓷砖粘贴完成;外墙真石漆施工完成;室内进户门、管道井门安装完成;空调栏杆安装完成;
12、B-17#楼:卫生间瓷砖粘贴完成;外墙真石漆施工完成;室内进户门、管道井门安装完成;空调栏杆安装完成;
13、B-18#楼:卫生间瓷砖粘贴完成;外墙真石漆施工完成;室内进户门、管道井门安装完成;空调栏杆安装完成;
14、B-19#楼:外墙文化石砖粘贴完成;外墙真石漆完成;楼梯间瓷砖、卫生间瓷砖粘贴完成;空调栏杆安装完成;
15、B-20#楼:卫生间瓷砖粘贴完成;屋面防水施工完成;室内进户门、管道井门安装完成;外窗玻璃安装完成;空调栏杆安装完成;
16、B-21#楼:卫生间瓷砖粘贴完成;屋面防水施工完成;室内进户门、管道井门安装完成;外窗玻璃安装完成;空调栏杆安装完成;
17、B-22#楼:外墙真石漆完成;外墙文化石粘贴完成;楼梯间砖粘贴完成;楼梯间栏杆、空调栏杆安装完成;室内地面发泡、盘管及砼施工完成50%;
18、B-23#楼:卫生间瓷砖粘贴完成;屋面防水施工完成;室内进户门、管道井门安装完成;外窗玻璃安装完成;空调栏杆安装完成;
19、B-24#楼:卫生间瓷砖粘贴完成;屋面防水施工完成;室内进户门、管道井门安装完成;外窗玻璃安装完成;空调栏杆安装完成;
19、B-25#楼:卫生间瓷砖粘贴完成;屋面防水施工完成;室内进户门、管道井门安装完成;外窗玻璃安装完成;空调栏杆安装完成;
20、B-26#楼:卫生间瓷砖粘贴完成;屋面防水施工完成;室内进户门、管道井门安装完成;外窗玻璃安装完成;空调栏杆安装完成;
21、B-11#、B-13#楼砌体施工完成;
22、B-27#楼地库:室内喷淋管、通风管道、消防管道安装完成50%;
23、铁艺安装:B-3#、4#、5#、6#、7#、15#、16#、17#、18#、19#、20#、21#、22#、23#、24#、25#、26#楼空调栏杆安装完成;
二、电气工程:
B-5#、6#、7#、14#、15#、16#、17#、18#、19#、20#、21#、22#、23#、24#、25#、26#楼管道进电缆桥架安装完成;
三、水暖:

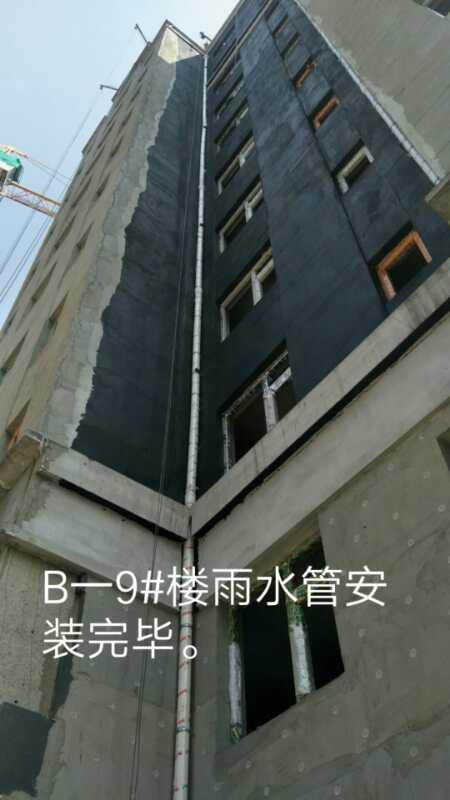

1、B-5#、6#、7#、14#、15#、16#、17#、18#、19#、20#、21#、22#、23#、24#、25#、26#外墙雨落管安装完成;
2、B-3#、4#、6#、7#、8#、14#、22#厨房、卫生间、阳台排水立管、支管安装完成;
兴庆区新水桥二期棚户区改造项目五标段:规划建设住宅3栋、商业楼1栋、一个地下车库。
目前施工进度:
B-1#进度说明:外墙抹灰全部完成,内墙抹灰完成七至十二层和十九层。所有消防箱、配电箱箱体安装完毕,地下室排水沟做完,一至三层内墙腻子完成,公寓部分屋面完成。
B-2#进度说明:外墙真石漆完成,楼梯间墙面瓷砖贴完,外墙瓷砖贴完,楼梯栏杆、空调板栏杆安装完毕,一层地面垫层完成,地沟做完,屋面防水层做完。

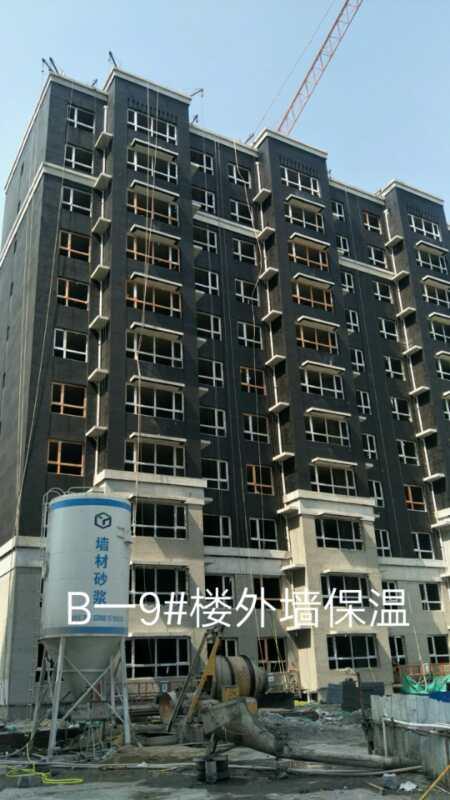

B-9#进度说明:完成地热发泡、地热管盘管、网格布、细石砼垫层,楼梯间墙面瓷砖贴完,卫生间瓷砖贴完,外墙瓷砖贴完。
B-10#进度说明:外墙南立面保温板、网格布、胶浆刮完。外墙真石漆全部完成,雨水管、冷凝管安装完毕。厨房、卫生间、阳台防水做完第一遍。

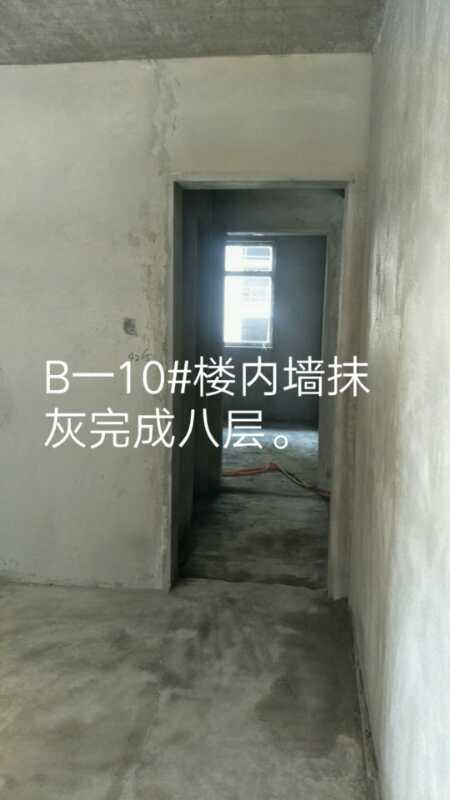

上水支管全部完成,屋面水箱间防水做完,消防水箱安装完毕。楼梯间保温板、网格布、胶浆完成,地下室顶板保温完成。
B-29#进度说明:完成地面垫层,一层主体施工完毕,基础及一层水、暖、电预埋完毕。
B-30#进度说明:完成基础防腐,砖基础砌筑、抹灰、防腐,地圈梁浇筑,基础回填土,电缆沟砌筑抹灰。
B-31#进度说明: 完成基础防腐,砖基础砌筑、抹灰、防腐,地圈梁浇筑,基础回填土,电缆沟砌筑抹灰。
银川市兴庆区掌政镇五渡桥中心村配套用房项目:
D区规划建设78#~83#配套用房,6栋单体建筑;其中80#、81#配套用房层数为局部3层,建筑高度12.00m;其他4栋配套用房层数均为二层,建筑高度8.4m。配套用房6栋。目前施工进度:
目前施工进度:
83#、82#、81#、79#配套用房主体施工完成。
81#、82#、83#配套用二次结构砌体砌筑施工完成。
78#配套用房一层主体施工完成,二层模板、钢筋完成,主体结构混凝土浇筑。
80#配套用房一、二层主体施工完成,三层模板、钢筋完成,主体结构混凝土浇筑。
78#、79#、80#配套用房基础墙、地沟砌体施工。
79#、80#配套用房二层砌体砌筑完成。
