  截止2017年1月3日,各康居小区建设进展如下:

  一、续建项目

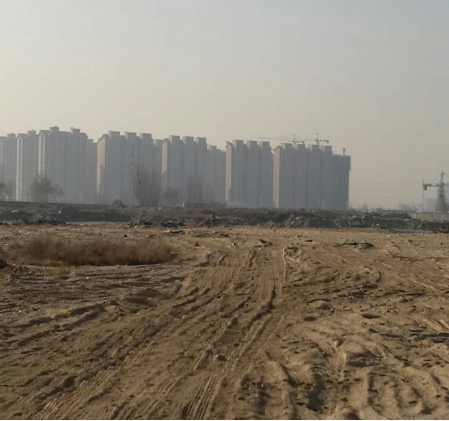

  (一)燕鸽小区及失地农民公寓

  规划建设住宅及公寓8栋。目前施工进度:

  2#、3#公寓室内水电暖管道安装完成;1#商业公共卫生间隔断完成80%,雨棚铝单板、外网道路沥青摊铺、绿化喷淋管安装、绿化回填土均已完成;1#、2#配电室电器柜设备安装完成。(停工)

  (二)光华小区

  规划建设住宅及商业4栋。3栋楼正在进行门厅石材施工完成,干挂石材正在施工,室外道路施工;1栋楼停工; 地下车库地坪砼浇筑完成,剩余部分明年浇筑。(停工)

  (三)民乐安置区

  二期:规划建设住宅及公寓3栋。3#楼抹灰工程完成95%,窗框安装完成95%,内墙油漆完成30%;8#楼给排水管安装完成95%,地热完成90%,室内油漆完成90%;12#楼给排水完成,贴砖完成95%,外墙油漆完成,内墙油漆完成85%,消防完成75%。(停工)

  二、新建项目

  (一)春和苑公建

  正在进行主体施工,二层梁板梯模板支设完,二层梁板梯钢筋绑扎完。(停工)

  (二)聚丰苑8、9#楼

  8#、9#楼主体封顶。室内腻子修补完成,灯具安装完成,楼内消防与通风管道安装完成,楼内垃圾清理干净,室内分户验收地面弹线与墙面盖章完成,已验收。(停工)

  (三)大新二期安置区

  10#、11#、22#、23#、24#、25#楼主体完成。(停工)

  (四)大新三期安置区

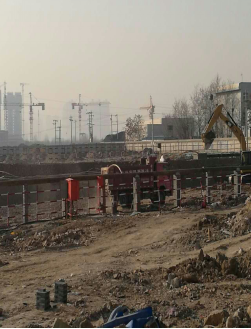

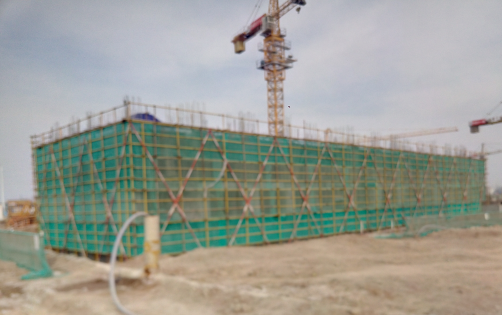

  1#、2#、6#楼正在进行砂夹石换填;3#、4#、7#楼基础筏板施工完成;5#、8#楼正在进行主体施工;D1地下车库主体施工完成;B1#楼土方开挖。

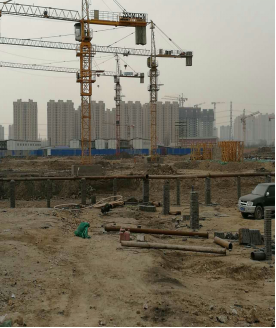

  (五)新水二期安置区

  一标段:地下车库、4#、5#、6#、7#、8#、10#、11#降水井及排水管施工完成。地下车库、5#、6#、7#、8#、10#、11#基坑正在开挖。场区东北主道路已经修通,现场已经安装好3台塔吊。办公区、生活区 、施工现场围挡、裸露土覆盖全部完成。

  二标段: 生活区、办公区的临建已搭设完成,场地垃圾清理完成。正在进行地下车库土方开挖和周边降水。
