截止2018年8月29日,各康居小区建设进展如下:
一、续建项目
(一)光华小区
规划建设住宅及商住楼4栋。目前施工进度:
3栋住宅楼及1栋公寓楼水、电、暖齐全,具备交付使用条件(因房屋前期建设手续不全,房屋暂无法交付使用)。
(二)友爱一期8、9#楼(聚丰苑)
规划建设综合楼2栋。目前施工进度:
整体验收整改完毕(水、电、暖未接通)。
(三)大新二期安置区
规划建设住宅及幼儿园7栋。目前施工进度:

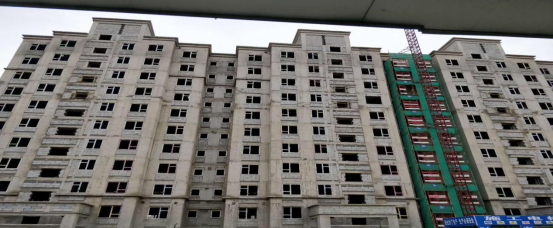

6栋楼主体砌筑完成,室内外装饰完成,正在室内穿线、室内灯具安装,幼儿园室内回填完成、砌筑完成、屋面保温、炉渣完成。室外管网完成,道路铺装砂夹石回填,道路水稳完成。
(四)大新三期安置区

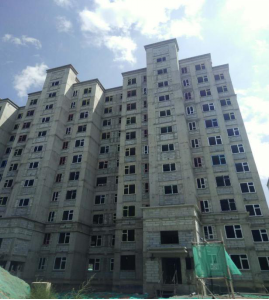

规划建设住宅及综合楼9栋。目前施工进度:
8栋楼主体已完成,屋面砌筑完成,二次结构砌筑完成,正在外墙保温、室内腻子、室内厨卫间防水、楼梯间保温施工,外墙保温施工、真石漆施工,室内地暖施工。1栋楼主楼屋面防水保护层施工已完成,正在室内抹灰、外墙保温施工。车库主体已完成,地下室地坪完成,植筋完成。北大门主体已完成,基础土方回填已完成,屋面施工已完成,窗户安装已完成,二层抹灰完成。商网主体已完成,屋面女儿墙砌筑已完成,屋面二次构件混凝土浇筑完成,基础土方回填已完成,屋面防水保护层施工完成,准备室内抹灰。
(五)新水二期安置区
A区(一标段):规划建设住宅、商业及幼儿园10栋。目前施工进度:
8栋住宅楼主体已封顶,二次结构砌体、构造柱完成、管道井给水、消防、暖主管安装完成,正在窗户、窗附框、厨卫间通风排烟道、楼梯扶手安装、外墙抹灰、室内抹灰;1栋商业楼砂夹石换填完成,基础混凝土垫层完成50%,基础钢筋绑扎完成30%;幼儿园一层主体结构完成;地下车库室内腻子完成95%、消防及喷淋管道安装完成。
B区(二标段):规划建设住宅及商业25栋。目前施工进度:
14栋楼砌体二次结构施工完成,屋面炉渣、保温施工完成、找平层施工完成,采暖、给水、消防立管安装完成;3栋楼一层砌体二次结构施工完成,屋面炉渣、保温施工完成,采暖、给水、消防立管完成;1栋楼主体结构完成,电气预埋完成;2栋楼三层主体结构完成,电气预埋完成;2栋楼砂石料换填完成;1栋楼正进行十层梁板墙钢筋绑扎,2栋楼正进行9层砼浇筑、定板砼浇筑。
